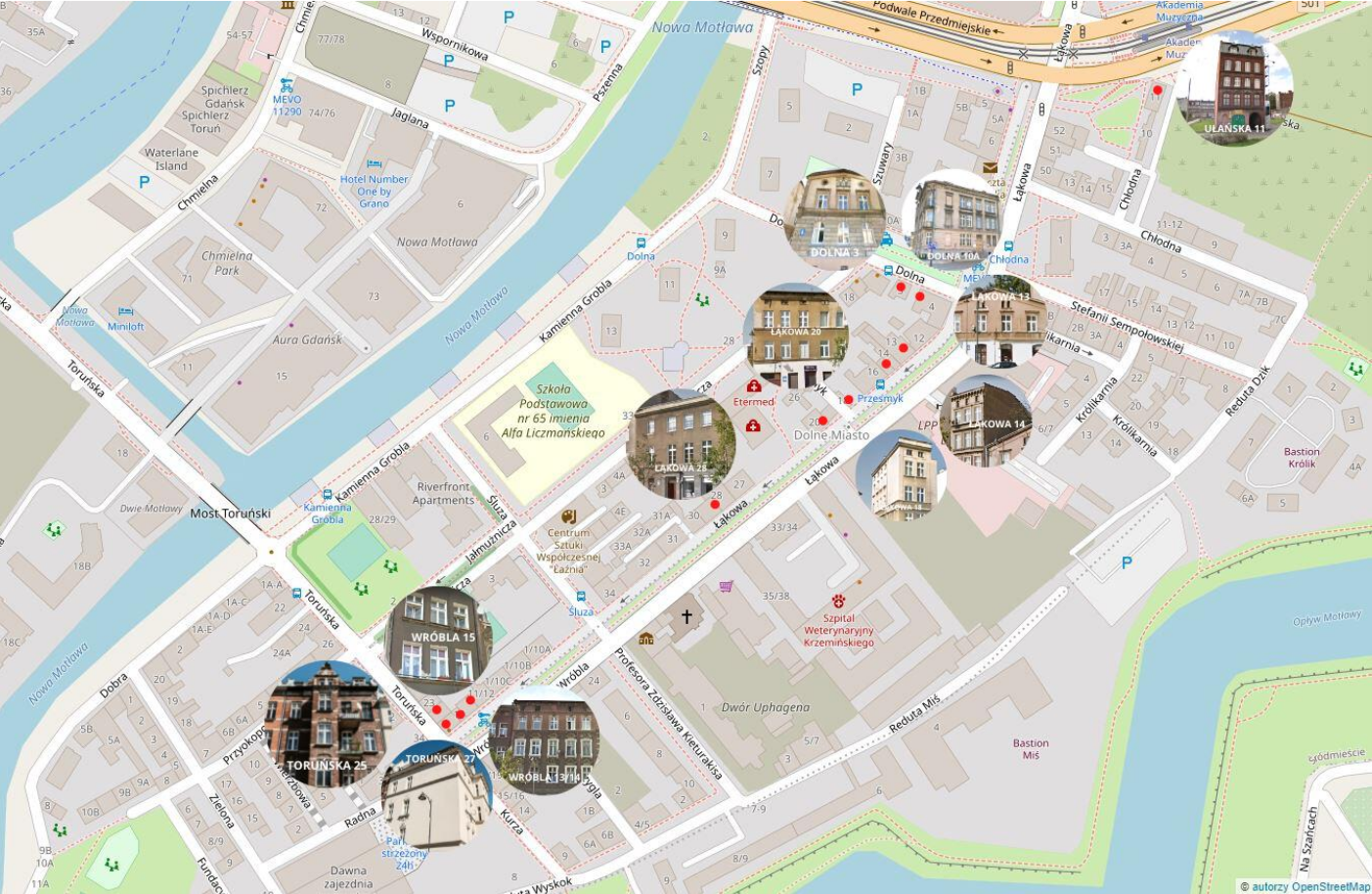

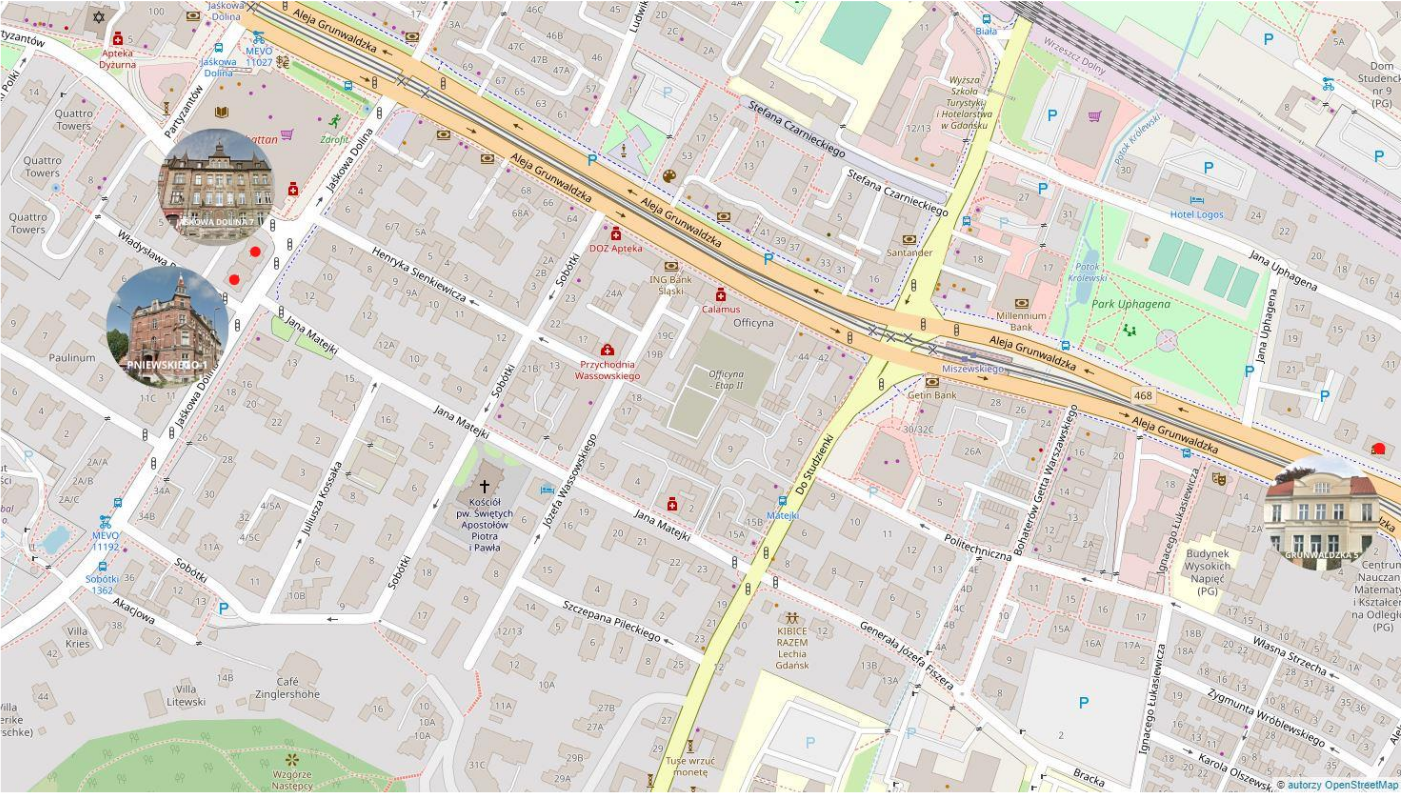

„KOMPLEKSOWA MODERNIZACJA BUDYNKÓW MIESZKALNYCH I UŻYTKOWYCH ZLOKALIZOWANYCH NA TERENIE GMINY MIASTA GDAŃSKA – W LATACH 2017-2020”

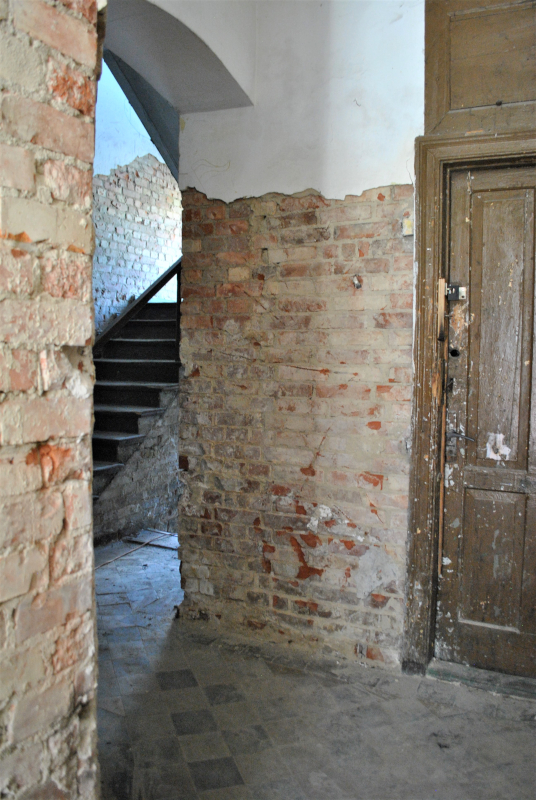

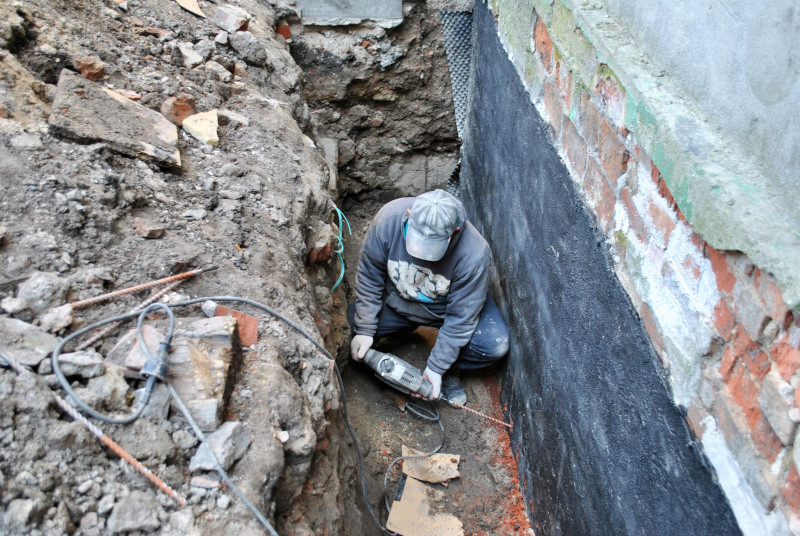

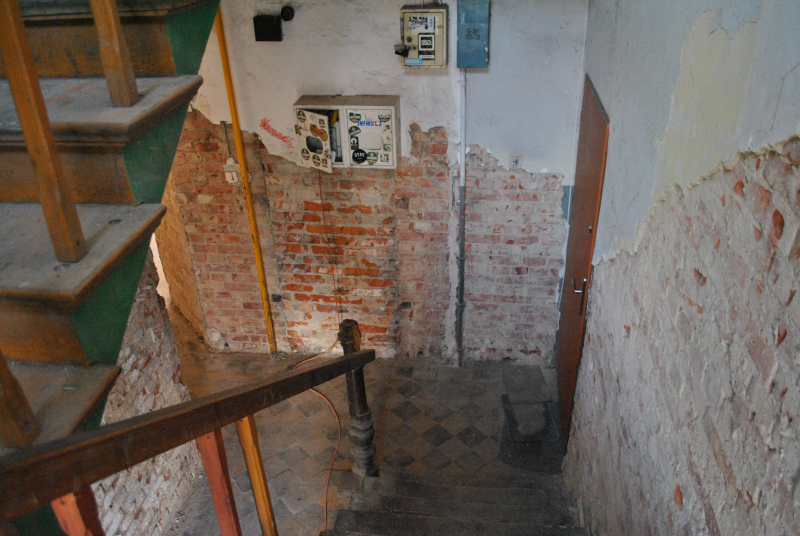

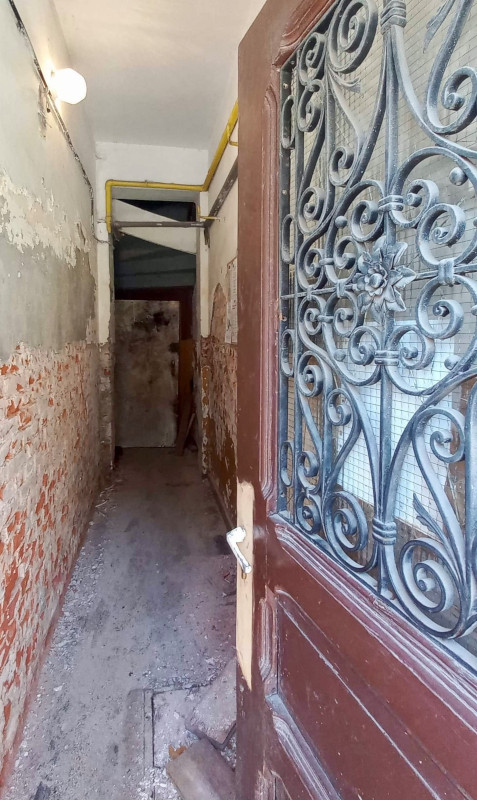

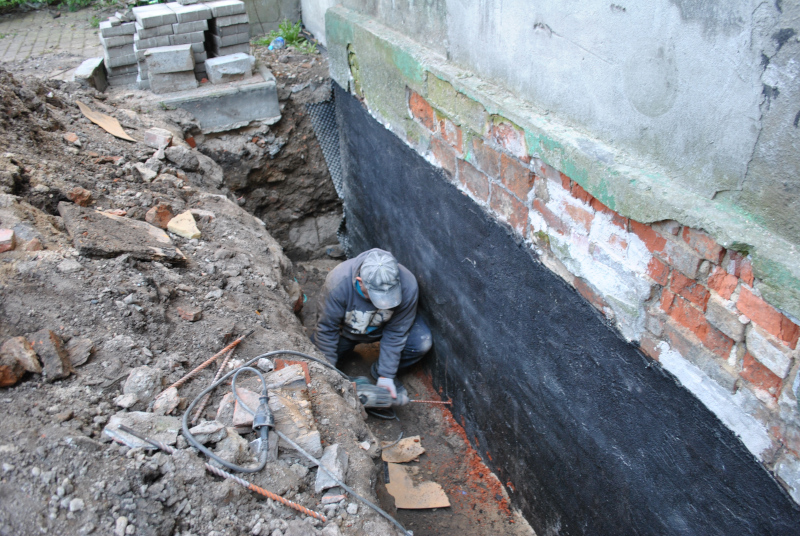

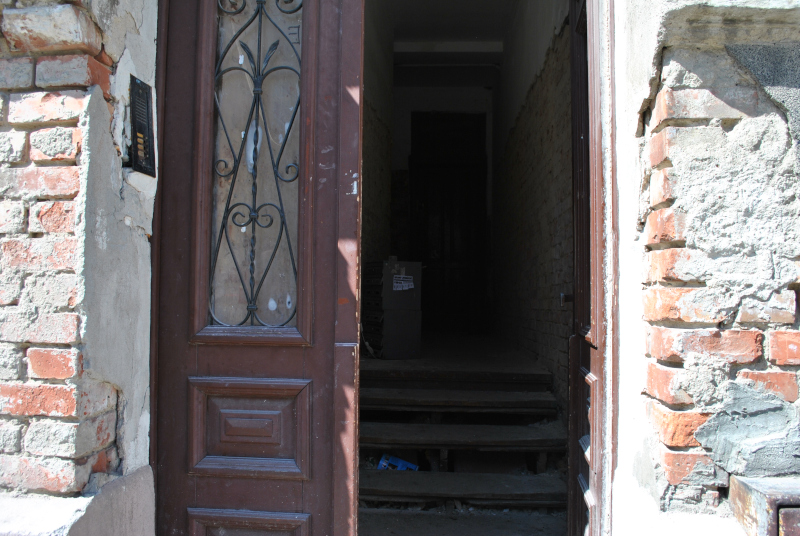

Wróbla 13/14 i 15

Etap: W trakcie prac remontowych.
Rozpoczęcie prac budowlanych: 19.10.2023 r.
Przewidywane zakończenie prac budowlanych: II kwartał 2025 r.
Wykonawca robót budowlanych: ECOZET Spółka z o.o.
Przewidywany koszt inwestycji: 6 474 501,71 zł
Dolna 3

Etap: W trakcie postępowania przetargowego na roboty budowlane.
Przewidywany termin rozpoczęcia prac budowlanych: I kwartał 2025 r.
Przewidywane zakończenie prac budowlanych: I kwartał 2026 r.
Przewidywany koszt inwestycji: 2.397 092,45 zł
Dolna 10a

Etap: Realizacja w trakcie prac remontowych.
Wykonawca prac remontowych: ECOZET Sp. z o.o.
Rozpoczęcie prac remontowych: grudzień 2023 r.
Przewidywane zakończenie prac remontowych: II kwartał 2025 r.
Dokumentacja projektowo-kosztorysowa: Make architekci Katarzyna Huszcza- Osińska
Koszt inwestycji: 6 737 737,75 zł
Łąkowa 13

Etap: Realizacja w trakcie prac remontowych.
Wykonawca prac remontowych: Xemar
Rozpoczęcie prac remontowych: czerwiec 2023r.
Przewidywane zakończenie prac remontowych: I kwartał 2025r.
Dokumentacja projektowo-kosztorysowa: STUDIO KWADRAT Beata i Paweł Juragi s.c.
Przewidywany koszt inwestycji: 2 583 952,24 zł
Łąkowa 14

Etap: Realizacja w trakcie prac remontowych
Wykonawca prac remontowych: Przedsiębiorstwo ECOZET Mirosław Zblewski
Rozpoczęcie prac remontowych: listopad 2024r.
Przewidywane zakończenie prac remontowych: IV kwartał 2025 r.
Dokumentacja projektowo-kosztorysowa: STUDIO KWADRAT Beata i Paweł Juragi s.c.
Przewidywany koszt inwestycji: 2 573 735,08 zł

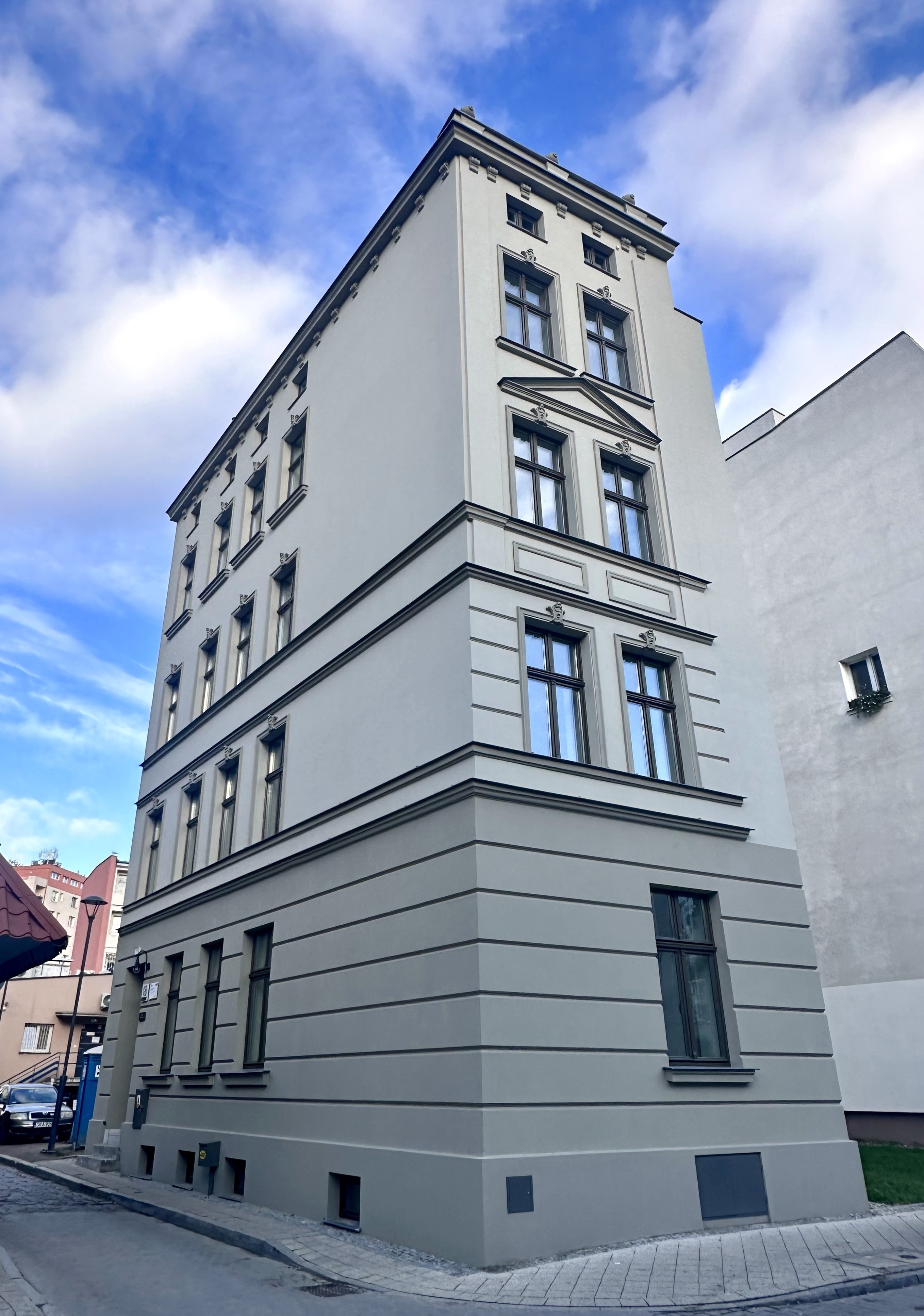

Łąkowa 18

Etap: Realizacja zakończona.
Wykonawca prac: ZBD Marek Plechowski
Rozpoczęcie prac remontowych: 30.09.2022 r.
Zakończenie prac remontowych: 17.10.2023 r.
Dokumentacja projektowo-kosztorysowa: STUDIO KWADRAT Beata i Paweł Juragi s.c.
Przewidywany koszt inwestycji: 2 295 659,14 zł

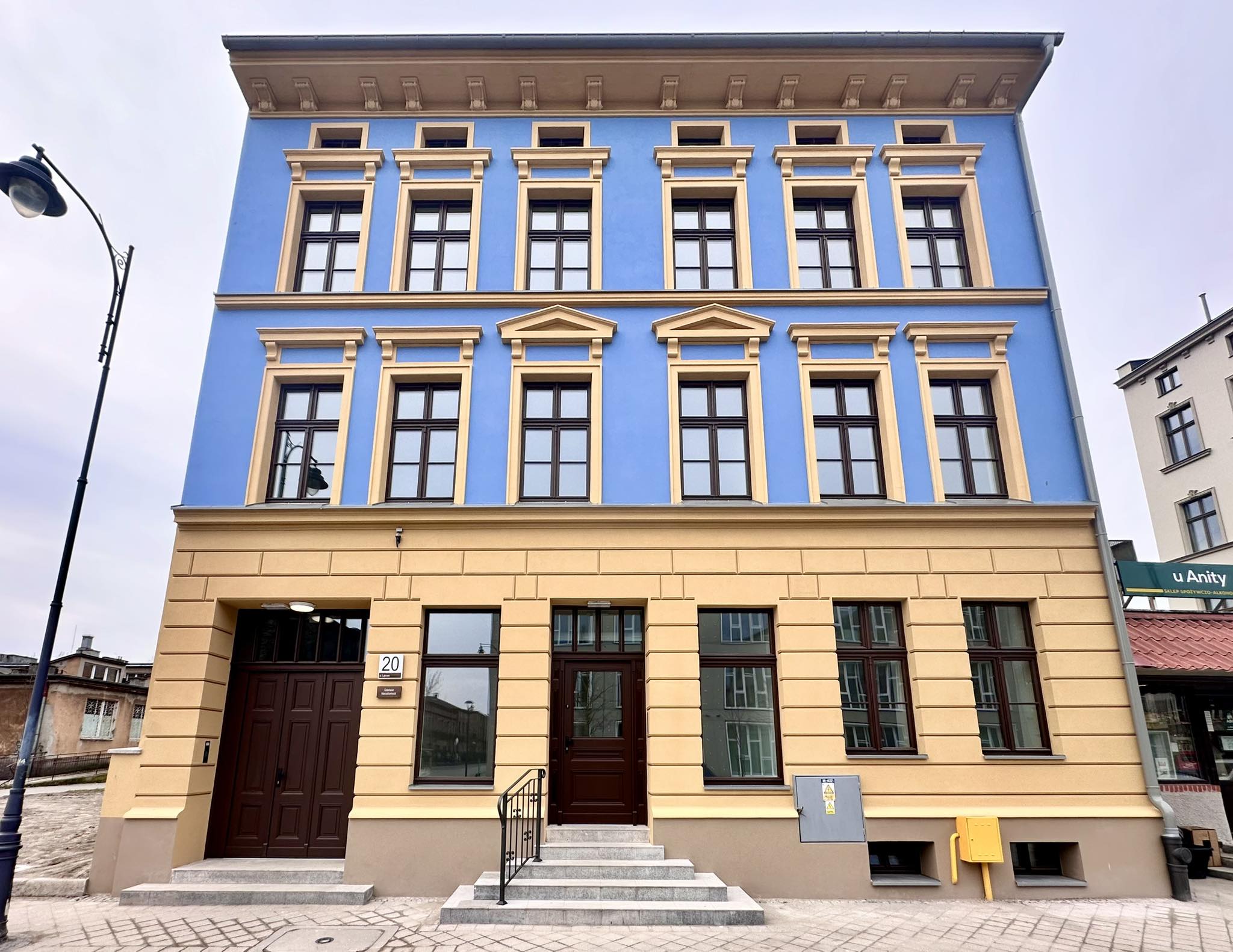

Łąkowa 20

Etap:Realizacja zakończona.
Wykonawca prac: Przedsiębiorstwo Ecozet Mirosław Zblewski
Rozpoczęcie prac remontowych: 26.09.2022 r.
Zakończenie prac remontowych: Grudzień 2023 r.
Dokumentacja projektowo-kosztorysowa: ARCHIBART Bartosz Krzyżyński
Przewidywany koszt inwestycji: 6.500 802,52 zł
Łąkowa 28

Etap: W trakcie prac remontowych
Wykonawca prac budowlanych: Przedsiębiorstwo Budowlane „RECON” spółka z o.o
Rozpoczęcie prac remontowych: 16.12.2024 r.
Przewidywane zakończenie prac remontowych: IV kwartał 2025 r.
Dokumentacja projektowo-kosztorysowa: ARCHIBART Bartosz Krzyżyński
Przewidywany koszt inwestycji: 3 155 918,68 zł

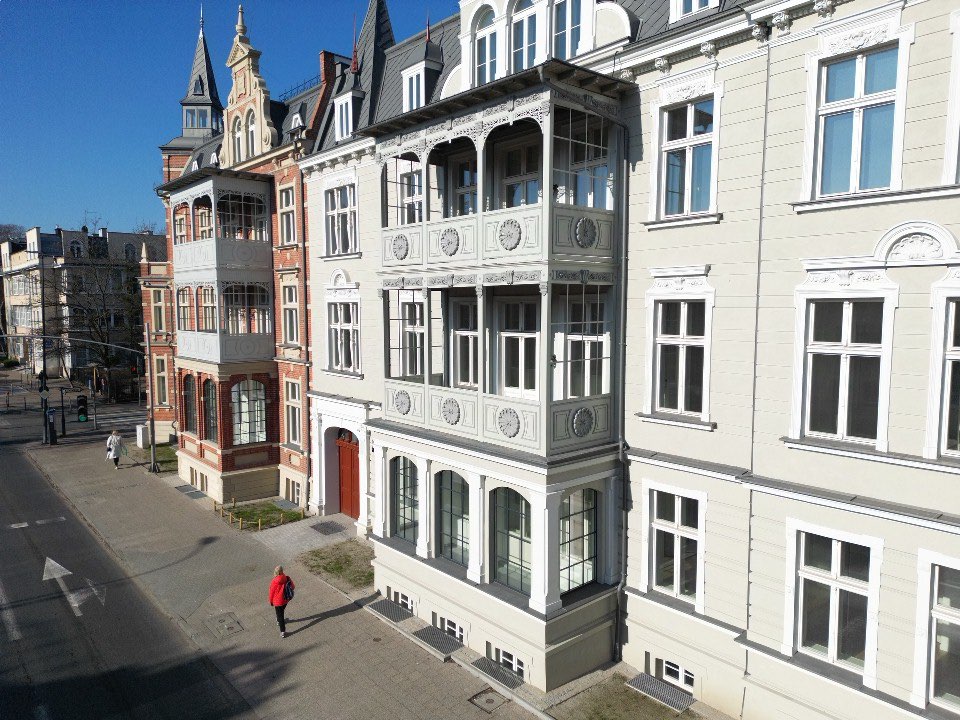

Jaśkowa Dolina 7

Etap: Realizacja zakończona.
Wykonawca prac budowlanych: ARS Renowacje
Rozpoczęcie prac budowlanych: 26.06.2023 r.
Zakończenie prac budowlanych: II kwartał 2025 r.
Dokumentacja projektowo-kosztorysowa: Jacek Szczęsny ARCHI-CAD
Koszt inwestycji: 12 418 622,84 zł

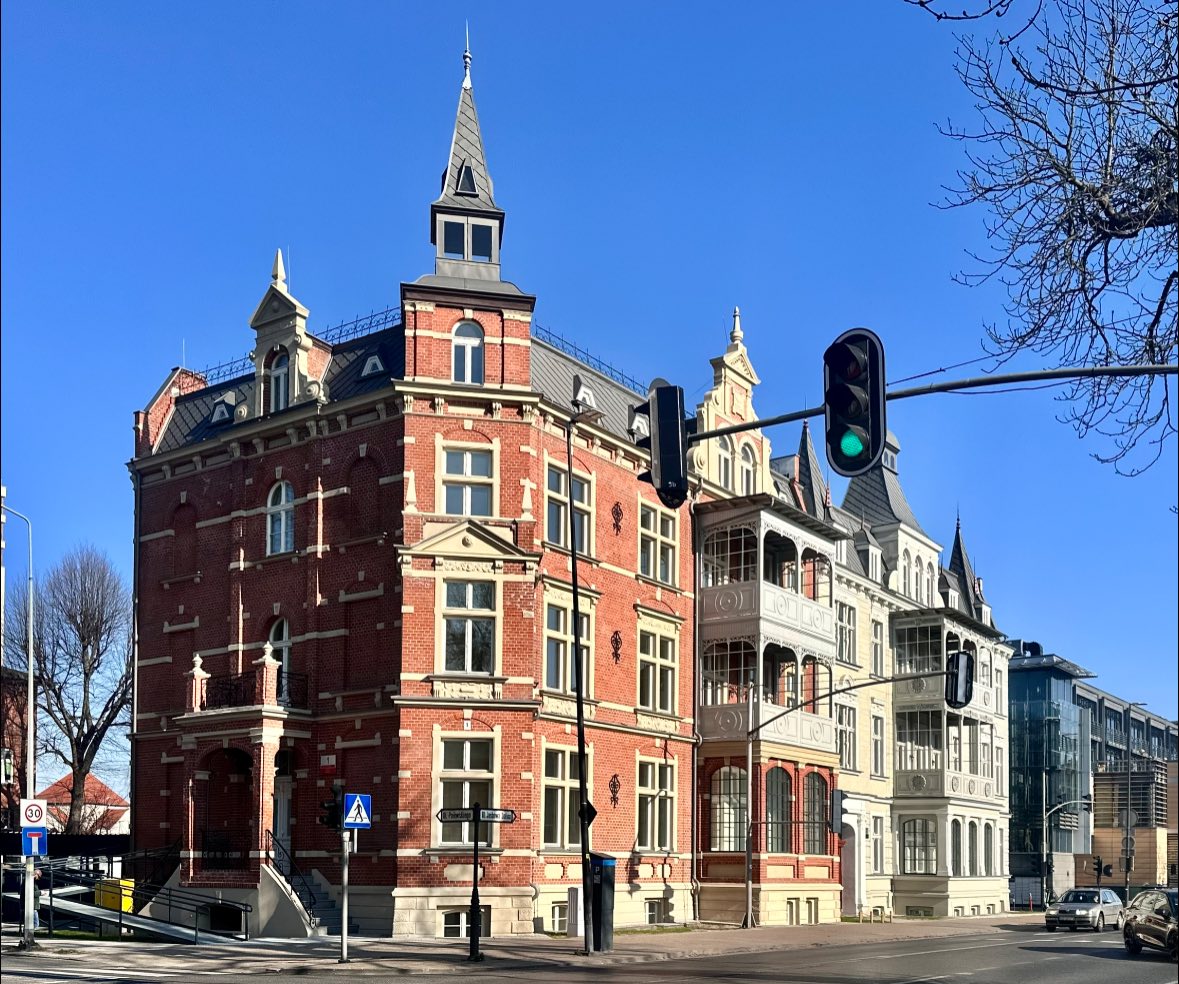

Pniewskiego 1

Etap: Realizacja zakończona.
Wykonawca prac budowlanych: ARS Renowacje
Rozpoczęcie prac budowlanych: 26.06.2023 r.
Zakończenie prac budowlanych: II kwartał 2025 r.
Dokumentacja projektowo-kosztorysowa: Jacek Szczęsny ARCHI-CAD
Koszt inwestycji: 13 317 823,52 zł

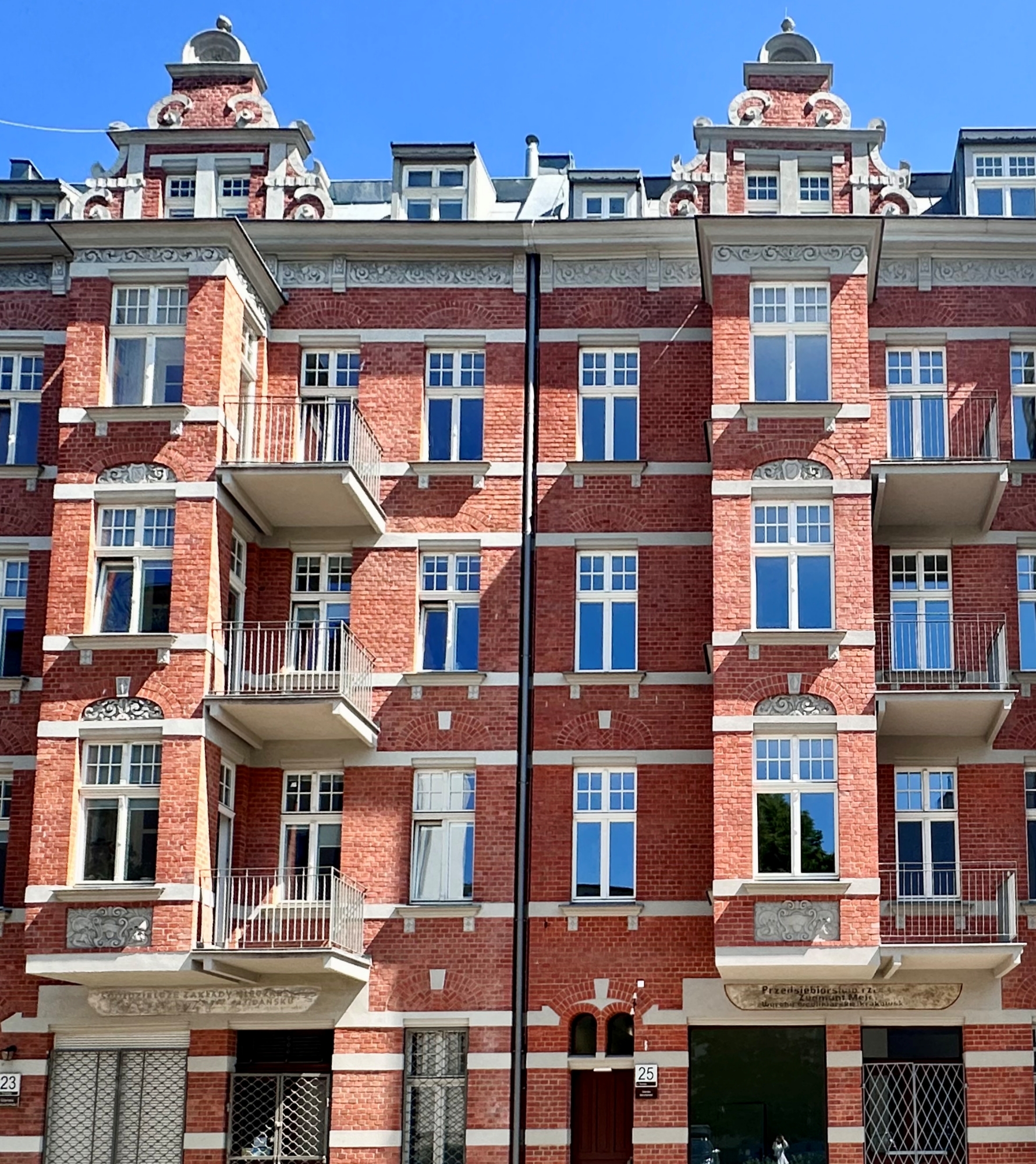

Toruńska 25

Etap: Realizacja zakończona.
Wykonawca prac budowlanych: Przedsiębiorstwo Ecozet Mirosław Zblewski
Rozpoczęcie prac budowlanych: 05.09.2022 r.
Zakończenie prac budowlanych: Maj 2024 r.
Dokumentacja projektowo-kosztorysowa: PRECYZJA Paweł Jabłonowski
Przewidywany koszt inwestycji: 5 149 629,81 zł
Toruńska 27

Etap: Realizacja zakończona.
Wykonawca prac budowlanych: Przedsiębiorstwo Ecozet Mirosław Zblewski
Rozpoczęcie prac budowlanych: 05.09.2022 r.
Zakończenie prac budowlanych: IV kwartał 2024 r.
Dokumentacja projektowo-kosztorysowa: PRECYZJA Paweł Jabłonowski
Koszt inwestycji: 4 229 649,85 zł
Ułańska 11

Etap: W trakcie prac remontowych.
Wykonawca prac budowlanych: ECOZET Sp. z o.o.
Rozpoczęcie prac budowlanych: 17.03.2025 r.
Przewidywane zakończenie prac remontowych: I kwartał 2026 r.
Dokumentacja projektowo-kosztorysowa: Make Architekci Katarzyna Huszcza-Osińska
Przewidywany koszt inwestycji: 6 917 301,36 zł
Grunwaldzka 5

Etap: W trakcie prac remontowych
Wykonawca prac budowlanych: WEZAMBUD Sp. z o.o.
Rozpoczęcie prac remontowych: marzec 2024 r.
Przewidywane zakończenie prac remontowych: I kwartał 2025 r.
Dokumentacja projektowo-kosztorysowa: ENEPROJEKT Adam Dziamski
Przewidywany koszt inwestycji: 3 191 799,03 zł

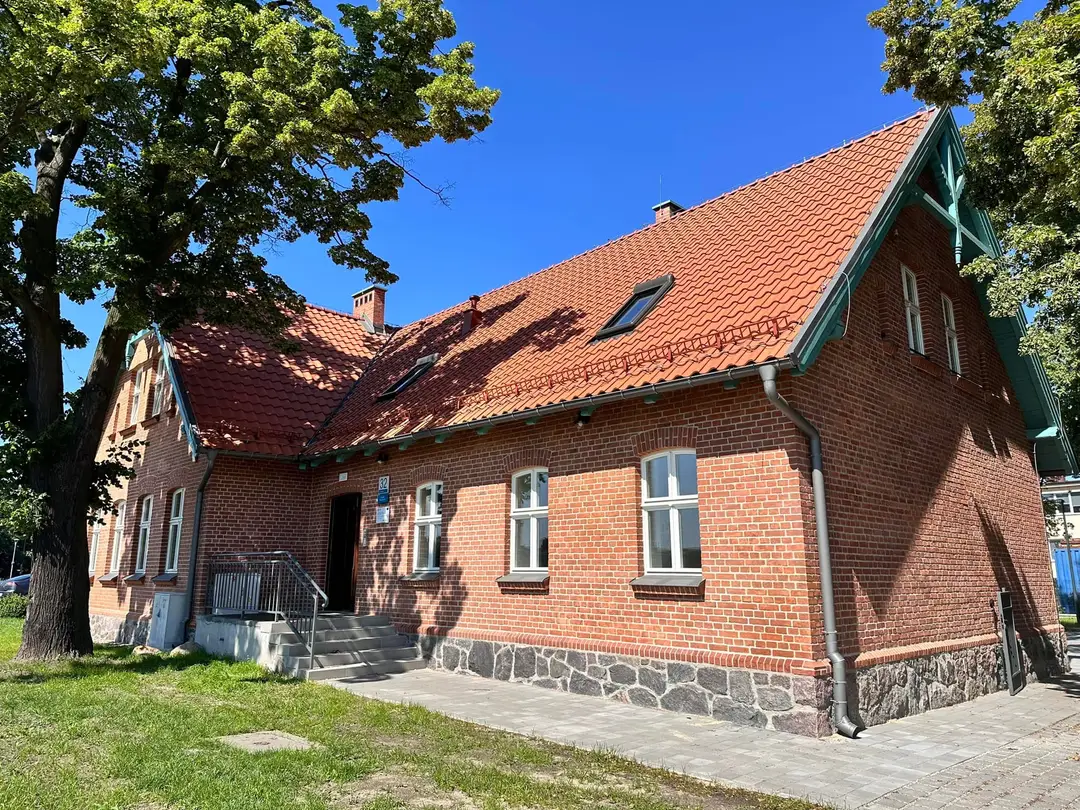

Gdańska 32

Etap: Realizacja zakończona.
Wykonawca prac budowlanych: Przedsiębiorstwo budowlane Recon
Rozpoczęcie prac budowlanych: 18.08.2023 r.
Zakończenie prac budowlanych: lipiec 2024 r.
Dokumentacja projektowo-kosztorysowa: STUDIO KWADRAT Beata i Paweł Juragi s.c.
Koszt inwestycji: 4 055 306,60 zł
Gościnna 17

Etap:Realizacja zakończona.
Wykonawca prac remontowych: Usługi Budowlane i Handel Justyna Miesikowska
Rozpoczęcie prac remontowych: październik 2023r.
Zakończenie prac remontowych: grudzień 2024 r.
Dokumentacja projektowo - kosztorysowa: ARCHIBART Bartosz Krzyżyński
Koszt inwestycji: 10 121 207, 09 zł
Mniszki 5/6

Etap:W trakcie prac remontowych.
Wykonawca prac remontowych: WEZAMBUD
Rozpoczęcie prac remontowych: grudzień 2023 r.
Zakończenie prac remontowych: I kwartał 2025 r.
Dokumentacja projektowo-kosztorysowa: ENEPROJEKT Adam Dziamski
Przewidywany koszt inwestycji: 6 035 861,89 zł
Wilków Morskich 13, 14, 15, 16

Etap: W trakcie prac remontowych.
Wykonawca prac remontowych: 3JM Michał Bryłka
Rozpoczęcie prac remontowych: Listopad 2024 r.
Przewidywane zakończenie prac remontowych: II kwartał 2025 r.
Dokumentacja projektowo-kosztorysowa: STUDIO KWADRAT Beata i Paweł Jurago s.c.
Przewidywany koszt inwestycji: 3 762 148,48 zł

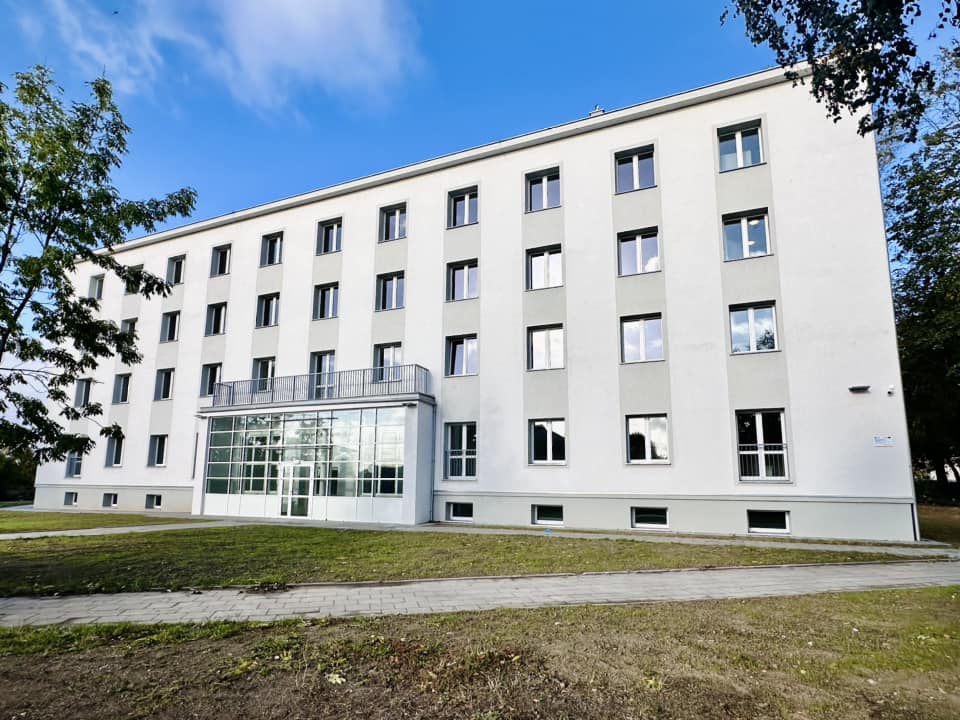

Wyzwolenia 48

Etap: Realizacja zakończona.
Wykonawca prac budowlanych: Przedsiębiorstwo ECOZET Mirosław Zblewski
Rozpoczęcie prac budowlanych: 20.06.2023 r.
Zakończenie prac budowlanych: październik 2024 r.
Dokumentacja projektowo-kosztorysowa: Mirosław Frąszczak ARCHITEKTONICZNA PRACOWNIA AUTORSKA.
Koszt inwestycji: 10 901 077,18 zł
Pelplińska 3

Etap: Realizacja zakończona.
Wykonawca prac budowlanych: Zakład Budowlano-Dekarski Marek Plechowski
Rozpoczęcie prac budowlanych: 27.06.2023 r.
Zakończenie prac budowlanych: grudzień 2024 r.
Dokumentacja projektowo-kosztorysowa: ENEPROJEKT Adam Dziamski.
Koszt inwestycji: 2 373 895,68 zł
Partyzantów 74

Etap: W trakcie prac remontowych.
Wykonawca prac budowlanych: KAMARO Sp. z o.o.
Rozpoczęcie prac budowlanych: 02.07.2024 r.
Przewidywane zakończenie prac budowlanych: II kwartał 2025 r.
Dokumentacja projektowo-kosztorysowa: Konsorcjum firm: STND PROJECTS, Tomasz Karpowicz Autorska Pracownia Projektowa ARCHITEKA
Przewidywany koszt inwestycji: 14 172 505,67 zł
Łowicka 11

Etap: W trakcie prac remontowych.
Wykonawca prac remontowych: Zakład Budowlano-Dekarski Marek Plechowski
Rozpoczęcie prac remontowych: Wrzesień 2023r.
Zakończenie prac remontowych: I kwartał 2025r.
Dokumentacja projektowo-kosztorysowa: ENEPROJEKT Adam Dziamski.
Przewidywany koszt inwestycji: 6 300 000,19 zł

Projekt dofinansowano w ramach Projektu Regionalnego Programu Operacyjnego Województwa Pomorskiego na lata 2014-2020, oś priorytetowa 10. Energia, działanie 10.01. Efektywność energetyczna – mechanizm ZIT, poddziałanie 10.01.01. Efektywność energetyczna – mechanizm ZIT – wsparcie dotacyjne.
